近年來,大型倉儲物流中心與多層工廠廠房的火災事故頻傳,引發社會高度關注。為了防範未然,主管機關針對工業用建築物的「建築物公共安全檢查申報(公安申報)」與消防安全檢查,執行力道已上升到前所未有的嚴格標準。

在工廠與倉儲的公安申報中,除了走廊、安全梯等逃生通道外,另一個極易被開立缺失、卻攸關整棟廠房生死存亡的審查重點,就是「高樓層垂直機電管道間的防火填塞」。

工業廠房的垂直管道間貫穿多個樓層,一旦防火填塞失效,這裡將成為火勢與劇毒濃煙快速蔓延的「超大煙囪」。本文將為您深入解析工廠與倉儲在垂直管道間防火填塞上的核心法規要求與實務應對指南。

一、《建築技術規則》對工廠與倉儲的強制規範

依據《建築技術規則建築設計施工編》規定,工廠與倉儲屬於作業廠房或庫房,其防火區劃的劃分較一般住宅更為嚴格。

1. 垂直區劃的完整性

法規明確規定,建築物在垂直方向(樓地板)必須形成具備法定防火時效的「層間區劃」。當電力電纜、廠務給排水管、空調風管或製程管線必須穿越樓地板進入高樓層的管道間時,其管線貫穿部必須強制施工防火填塞

2. 法定防火時效與標準

管線貫穿垂直管道間牆面或樓地板的部位,整體構造必須符合以下標準:

  • 同等防火時效: 填塞後的貫穿部系統,必須具備與該樓地板或防火牆相同之防火時效(通常要求 1 至 2 小時)。
  • 通過國家標準認證: 所有使用的防火材料,必須通過 CNS 15814(建築物管線貫穿部防火測試方法)試驗合格,並取得內政部核發的「建築新技術、新工法、新設備及新材料」認可通知書。

二、工業廠房管道間常犯的 3 大公安申報缺失

在工廠與倉儲的公安申報實務現場,以下三項是垂直管道間最常被申報建築師或檢查官員判定不合格的重災區:

缺失 1:科技廠房、工廠歷年增設管線未復原(盲目拉線)

工廠因為製程調整、設備擴配或辦公室改裝,經常需要頻繁增設網路光纖、機電線路或空調管線。外包水電工班在管道間拉完線後,往往直接破壞了原本的防火牆,事後僅用普通的塑膠發泡劑或補土隨便抹平。這類未經認證的材料完全沒有防煙阻火能力,公安申報一律退件。

缺失 2:電纜線槽(Cable Tray)內部未做「逐縫填實」

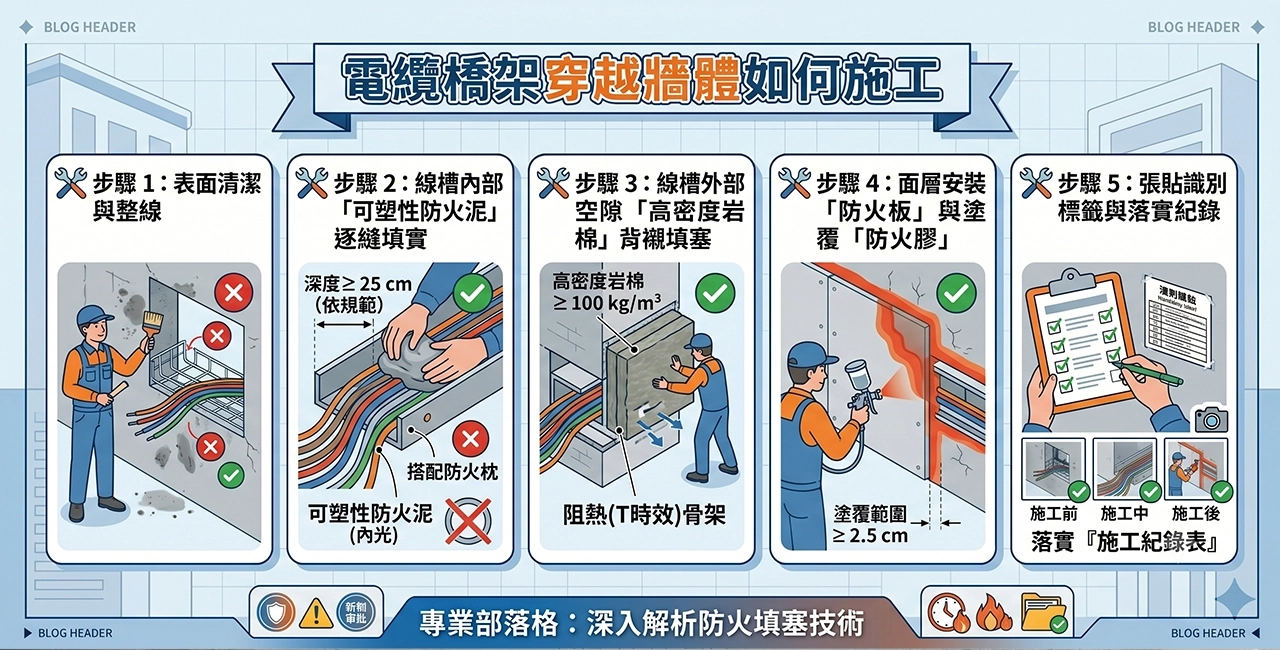

工業大樓的垂直機電管道間通常佈滿粗大的電纜線槽。很多廠務只注意到線槽外部與樓地板交接處有灌防火泥,卻忽略了線槽內部、電纜與電纜之間的細小縫隙。火災時,濃煙會直接從線纜間的空氣縫隙竄往高樓層,必須使用可塑性防火泥進行內部逐條封堵。

缺失 3:高溫金屬管路缺乏「阻熱(T時效)」防護

工廠內常見的蒸汽管、熱水管或金屬製程管線,受熱時雖然不會融化,但會快速傳導數百度的高溫。如果填塞系統缺乏阻熱(T時效)性能,高溫會直接引燃高樓層管道間內堆積的塑料、線纜外皮或雜物。標準工法必須在孔洞內填塞高密度岩棉作為背襯,表面再塗覆厚度合規的防火膠。

三、工廠與倉儲如何落實管道間補強?2 大攻堅心法

面對緊迫的公安申報限期改善通知,廠務與環安衛團隊應採取系統化的整整改工法:

1. 區分管材,對症下藥

  • 塑膠管(PVC/PP)與保溫管路: 這類管材遇熱會熔毀留下大漏洞,垂直貫穿部必須強制加裝阻火膨脹紮帶(Wrap)或阻火圈(Collar),利用材料受熱膨脹數十倍的特性主動死封孔洞。
  • 風管與排煙管道: 風管內部必須確認具備與消防系統連動的防火閘門(Fire Damper),外部則須以防火膠及岩棉嚴密封閉。

2. 備齊「合規三證」,確保申報一次過關

施工完成後,務必向承包商索取完整的法規佐證資料,這是迎戰公安複查、讓簽證建築師甘願簽字蓋章的憑證:

  1. 內政部新材料新工法認可通知書(需在有效期限內)。
  2. CNS 15814 測試報告
  3. 施工前、中、後清晰對照照片(包含內部填充岩棉的深度紀錄)。

結語:公安申報不是應付檢查,是保障企業營運的防線

對於工廠與倉儲而言,一次嚴重的火災就可能導致生產線停擺、數億元的貨品付之一炬,甚至面臨巨大的法律責任。垂直管道間的防火填塞看似微小,卻是將火勢限縮在單一樓層、為人員爭取逃生與滅火時間的關鍵鐵閘。

拒絕消極應付!將廠房的貫穿部補強工程交給熟悉《建築技術規則》與工業安全標準的專業防火填塞團隊,依據系統規範確實施工、備齊認證文件,才是確保企業合規營運、資產永久安全的最佳投資!
