在進行舊屋翻新、辦公室格局重劃,或是科技廠房調整製程設備的實務工程中,「水電管路改道」是非常頻繁的基礎工程。當工班大刀闊斧地將舊的電纜線、PVC排水管或金屬管路抽走,並重新配置到新路線後,大家往往會將目光聚焦在新管路的施工上。

這時,現場監工和業主常常會忽略一個隱藏在天花板上方或管道間內的「隱形殺手」——管線抽離後,留在防火牆或樓地板上的舊有廢棄孔洞。

在消防勘驗(使照變更)或每年的建築物公共安全檢查申報(公安申報)現場,這些「穿牆空洞」常年高居缺失退件榜前幾名。許多人抱持著「反正洞裡已經沒管子了,隨便用發泡劑抹平就好」的心態,這無異於在防火區劃牆上直接開了後門。本文將帶您深度解析,配管改道後的舊孔洞該如何進行標準的「防火回填」!

一、 致命的隱憂:為什麼「沒管線的空洞」反而更危險?

很多人直覺地認為:「管線都已經移走了,洞裡又沒有會燒的塑膠管,也沒有會傳熱的金屬管,這個空洞還會有危險嗎?」

答案是:沒管線的穿牆孔洞,在火場中是更完美的「毒煙高速公路」。

  1. 完美的煙囪效應: 火災發生時,起火側會瞬間產生巨大的熱氣流與高壓。這些完全沒有阻礙的空洞,會變成最完美的「噴火口」與「防煙死角」。劇烈燃燒產生的致命毒煙,會以每秒數公尺的速度,透過這些空洞毫無阻攔地在幾分鐘內灌滿隔壁房間或高樓層。
  2. 區劃徹底瓦解: 防火區劃就像一個氣球,不論牆壁蓋得有多厚、結構材料買得有多好,只要牆面上留下一個拳頭大、未經處理的裸露空洞,整道防火牆的法定防火時效在實務上就直接歸零!

二、 實務亂象:現場最常踩的 2 大錯誤回填地雷

非專業防火填塞團隊或圖方便的二次裝修工班,最常拿以下兩種材料來打發這些廢棄孔洞:

  • 地雷 1:使用普通黃色填縫發泡劑(PU Foam) 這是一般裝修現場最常犯的觀念錯誤。市售普通的發泡劑完全不具備防火時效,在大火強烤下幾十秒就會熔毀燒光,消防安檢一律直接退件!
  • 地雷 2:直接用一般水泥砂漿或石膏板「表面抹平」 只在空洞表面用薄薄的水泥或批土封起來,內部卻是中空的。火場的高壓與高溫極易瞬間將表面震裂、震碎,且完全無法達到法規規定的阻熱性(T時效)要求,高溫仍會透過中空對流引燃隔壁。

三、 標準規範:廢棄舊孔洞的正確防火回填步驟

要處理這種已經「無管線穿越」的純結構孔洞(在工程上稱為盲孔 Blank Opening 封堵),必須依據國家標準 CNS 15814 規範,採用系統化的防火填塞材料進行回填:

🛠️ 步驟 1:基礎清理與孔洞打毛

施工前,必須將舊孔洞內壁的油污、水泥碎屑、老舊發泡劑或粉塵徹底清理乾淨。若內壁附著過多粉塵,會導致後續的防火膠泥無法與結構體密合,歷經地震晃動後極易脫膠剝落。

🛠️ 步驟 2:核心結構背襯——填實高密度岩棉

依據空洞的尺寸,裁剪大於開孔寬度約 10% 至 20%密度 ≥ 100 kg/m³ 的不燃高密度岩棉,以壓縮緊密塞入(Compression Fit)的方式狠狠填滿孔洞深處,填塞深度必須符合原廠合法系統規範。這是不燃的結構背襯,也是切斷火場高溫熱傳導、提供阻熱時效的核心。

🛠️ 步驟 3:面層雙面密封——塗覆阻火膠泥

在牆體或樓地板的雙面面層,使用專業的防火膠或防火泥進行完全密封塗覆。塗覆的範圍必須向外搭接延伸至原防火牆面、結構體表面至少 2.5 公分(25 mm) 以上,乾膜厚度需達到原廠認可系統標準,形成密不透風的阻煙帶。

(註:若開孔面積過大,可先在外部加裝專用的不燃防火板,再進行邊緣的膠泥雙面密封。)

🛠️ 步驟 4:張貼完工識別標籤

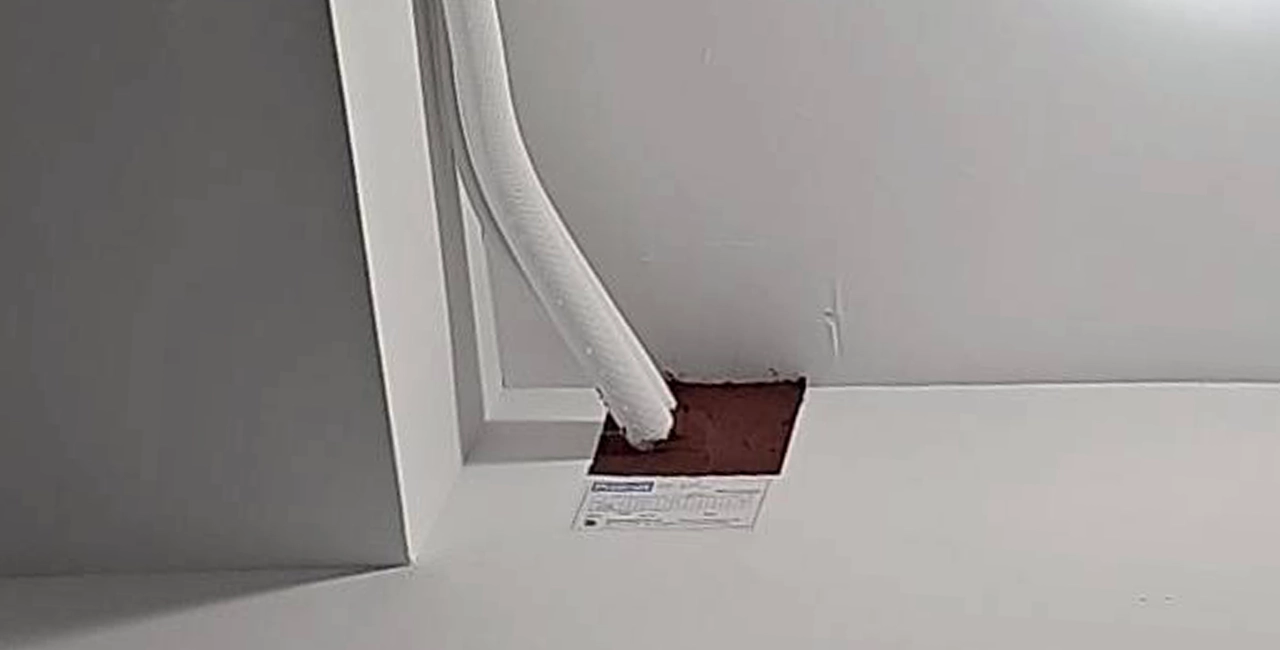

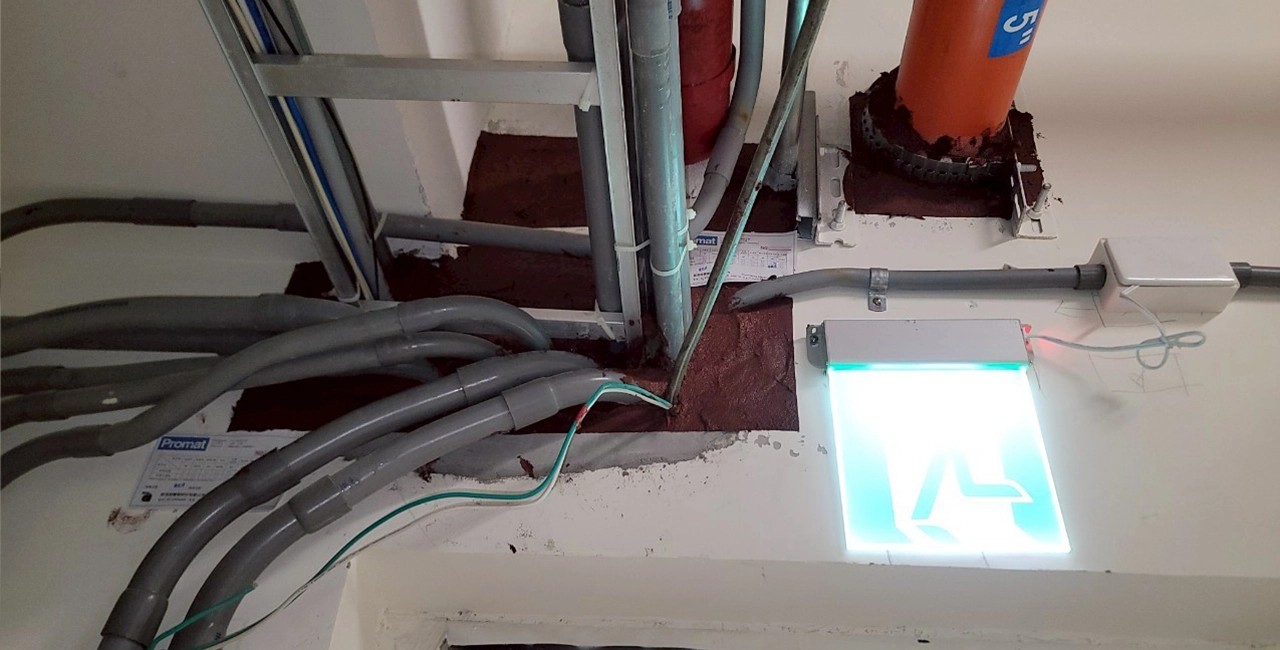

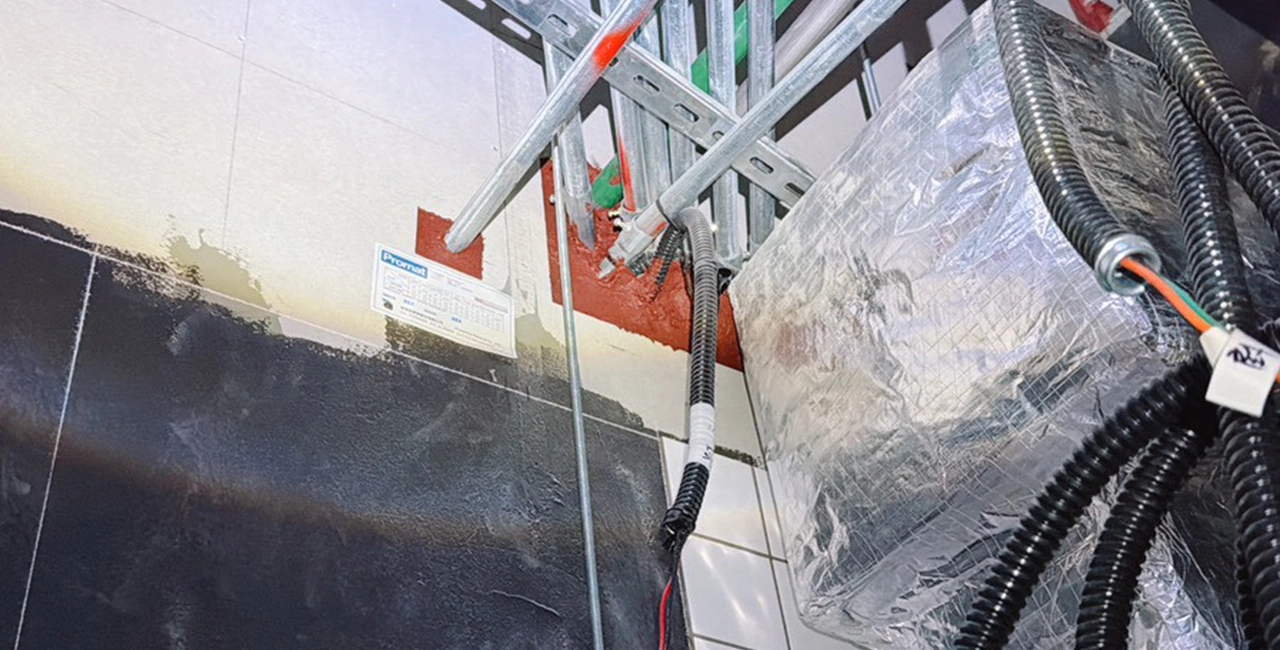

封堵完成後,必須在孔洞旁張貼防火填塞施工標籤,清楚標明施工廠商、日期、工法系統與內政部認可通知書編號,以備簽證建築師與消防官員抽查。

結語:尊重被動防火,別讓廢棄孔洞成為安檢死角

「魔鬼藏在看不到的裝潢天花板上方」。室內配管改道雖然完成了,但如果不把舊的破口補好,百萬打造的防火牆就只是在做白工。

在新建工程消勘、裝修變更或公安申報的整改階段,別再容許工班拿發泡劑消極盲補、拿專案交屋工期開玩笑了!將大大小小的貫穿部、盲孔封堵工程交給熟悉《建築技術規則》、工法扎實且能備齊「認可通知書、測試報告、完工紀錄表」合規三證的專業防火填塞團隊,精準依法嚴密封堵每個破口,才是讓工程如期結案、空間永久安全合規的不二法門!
